【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计



【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计





项目背景

PROJECT BRIEFING



EIEN Engineering是一家专业技术设计和工程公司,总部位于印度古吉拉特邦的瓦多达拉。该公司为化工、陆上和海上基础设施以及可再生能源园区等工业厂房的建设解决复杂、高风险的结构和机械工程问题。



EIEN Engineering一直在寻找一种CAD解决方案,以便在结构和机械工作流程中提供更多功能。他们选择了BricsCAD Ultimate,发现了工业、建筑和工程设计的CAD和BIM无缝互操作性。









克服挑战

THE CHALLENGES



EIEN Engineering为可再生能源行业提供的设计服务需要多个工作流程。



在建筑方面,他们的团队为建筑物和设施设计钢结构和细节。在机械工程方面,他们的设计工作产生了可交付成果,包括详细的2D图纸和复杂装配的3D模型。对于土木工作流程,他们正在处理土木工程细节工作流程中光伏站点的2D和3D数据。



面临的挑战是从单一设计环境中迁移到具有独特而强大的解决方案的高度兼容且可互操作的CAD平台。



【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计









解决方案

THE SOLUTIONS



由公司首席执行官Amit Bhatt先生领导的EIEN Engineering专注于平衡软件许可成本与为企业和客户带来的总价值。该公司选择了Octave(鹰图软件)的BricsCAD Ultimate。



因为BricsCAD Ultimate能将BricsCAD Pro/Lite、Mechanical和BIM合而为一,没有其他CAD解决方案拥有如此在单一许可证下扩展和扩展2D、3D和BIM建模的工作流程能力。



【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计









实现成果

REALIZING RESULTS



Amit Bhatt先生谈到EIEN Engineering向BricsCAD的迁移,以及他们如何迅速扩大其结构设计服务的推广范围:“我们在2020年开始使用BricsCAD,将Lite和Pro用于可再生能源项目。由于兼容性高,用户很容易适应BricsCAD,重新培训我们的员工轻而易举。”



在很短的时间内,EIEN Engineering的设计工程师就发现了BricsCAD与其2D和3D机械工作流程的高度兼容性。Bhatt先生解释了该公司是如何开始扩展使用BricsCAD的:“我们还评估了BricsCAD Mechanical,发现它有一些很棒的工具,可以为我们的工作增加价值。”



【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计

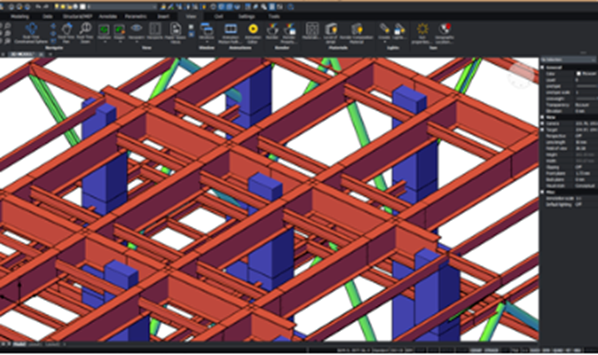

EIEN Engineering现在使用BricsCAD Mechanical为光伏园的结构创建组件和总体布置 (GA) 图,包括结构的施工顺序。

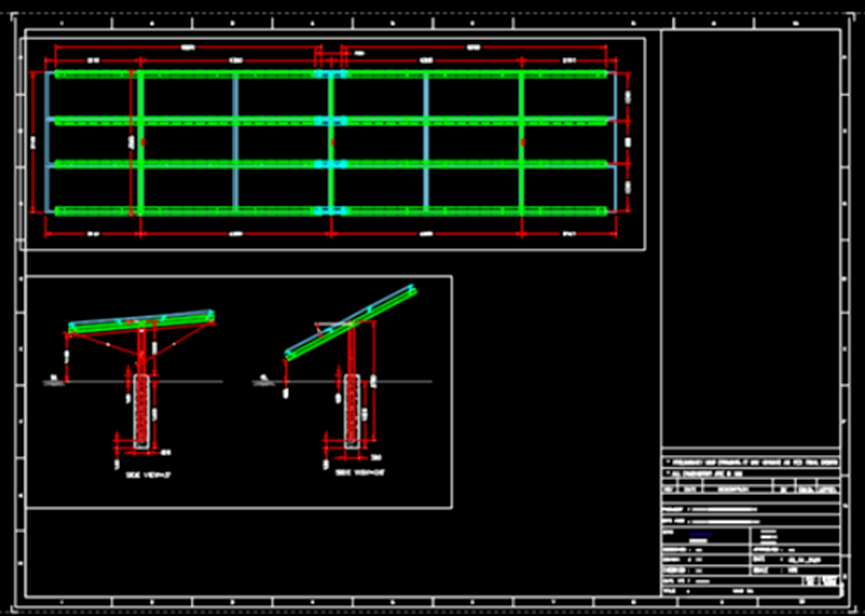

BricsCAD Mechanical:结构钢设计通用图纸

【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计

这种在相同的DWG工作流程中设计结构模型和创建GA图纸的能力对于BricsCAD的成功实施至关重要。



Amit Bhatt先生总结了BricsCAD参数化设计环境的灵活性:“我们使用BricsCAD Mechanical三维功能设计和创建组件,并从太阳能发电项目装配的3D模型中提取2D图纸和MTO(材料取出)。由于工作流程简单,我们可以在很短的时间内以很高的精度完成这项工作。”









增加商业价值:DWG平台上的BIM

【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计

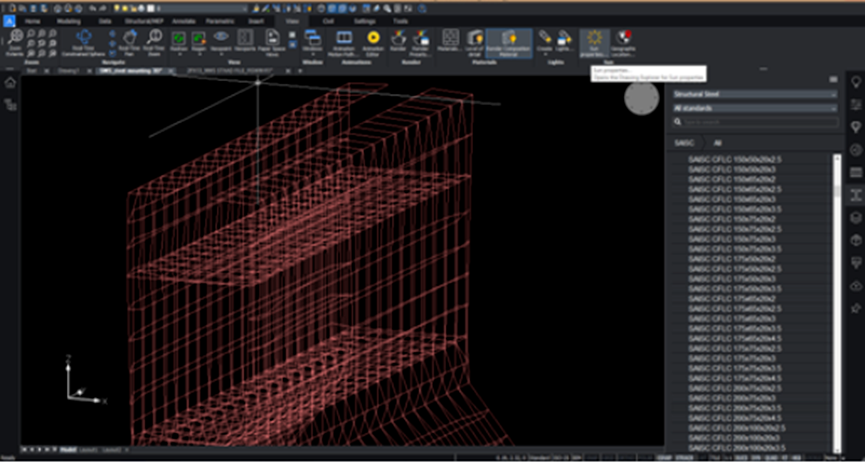

BricsCAD BIM与RFA兼容,IFC架构不断增强。设计工程师建立在Octave(鹰图软件)的DWG平台上,可以使用直接建模工具绘制、建模和详细描述复杂的结构和装配,几何形状可直接转换为BIM元素。



【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计

从BricsCAD 建模中提取 MTO 和 BOM:钢结构装配









展望未来

MOVING FORWARD



Bhatt先生谈到了该公司未来对BricsCAD BIM的整合:“我们正在探索用于工业结构三维建模的BricsCAD BIM,以便更好地进行可视化和设计审查。”



Bhatt先生强调了使用BricsCAD BIM中强大的人工智能功能可以提高未来的生产力。利用结构装配的详细设计和记录能力,他预计:“使用BIM工具实现自动化的物料采集和BOM提取将受到关注。”





【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计













【案例分享】EIEN Engineering采用BricsCAD Ultimate统一平台用于三维、机械和BIM设计

Octave BricsCAD

开放、灵活、强大的设计与BIM平台
赋能每一个工程专业,连接每一段工作流程
