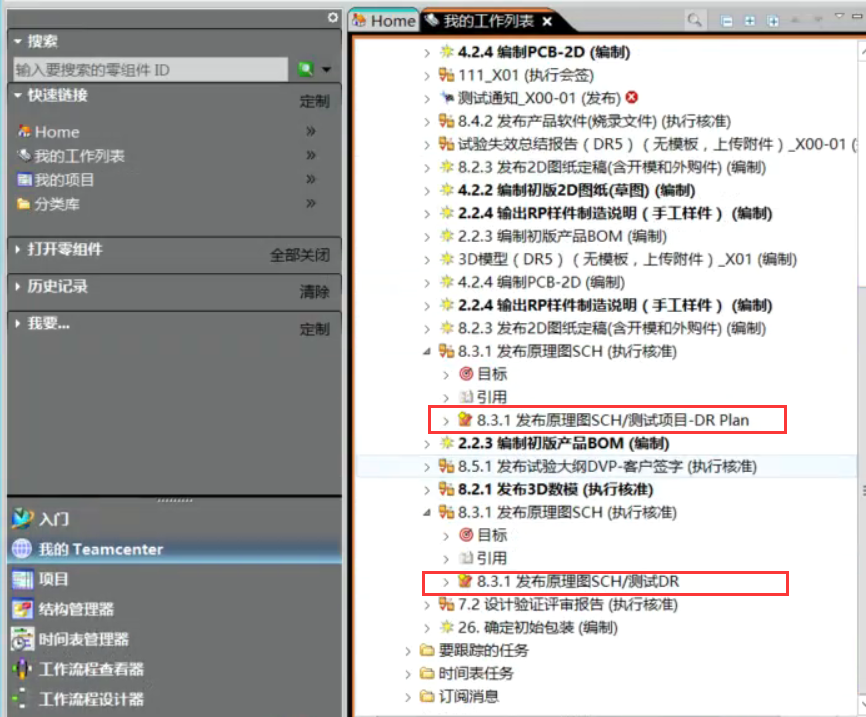

我们在使用项目管理模块时,常常会出现多个项目并行的情况,那么工程师在做任务时就会出现同样的任务名称无法区分到底是哪个项目的问题(如图一)。

图1

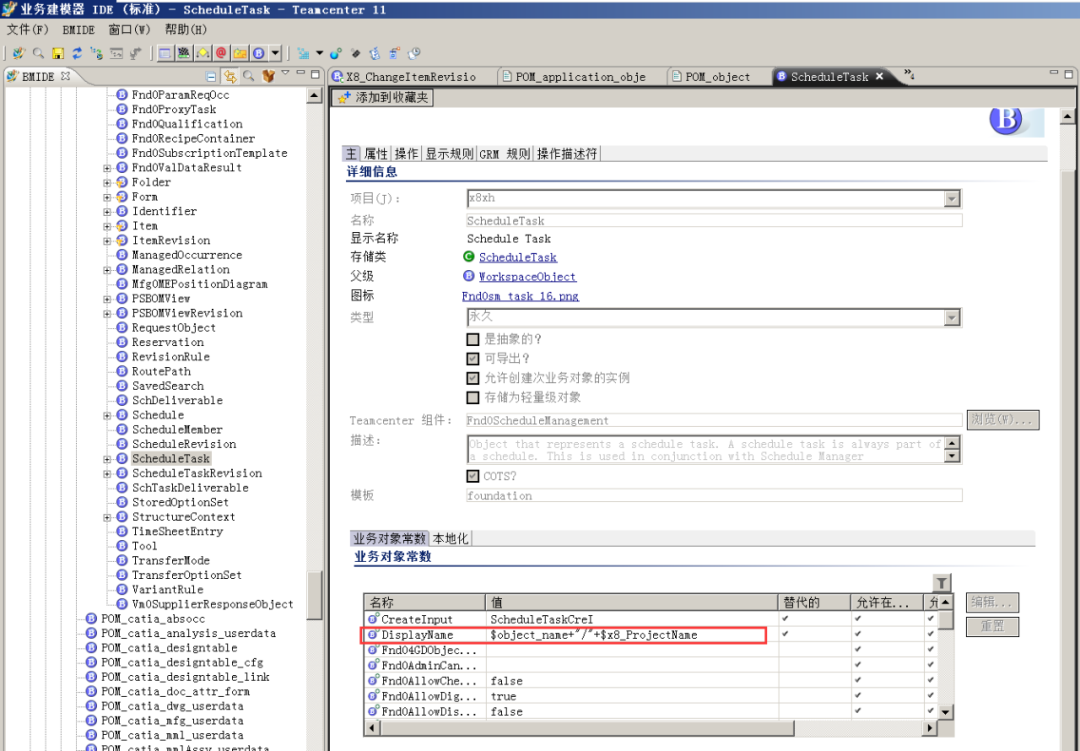

通过在BMIDE中针对ScheduleTask对象创建复合属性x8_ProjectName,复合所属项目的项目名称(project_name)(如图二)。

图2

然后我们再通过修改主表里的业务对象常数Displayname,将显示名称修改为$object_name+”/”+$x8_ProjectName(如图三)

图3

这样就将项目名称和时间表任务关联起来了,当然前提是我们需要先把时间表指派到项目;(如图四)

图4
通过上述操作,将项目模块中的时间表驱动任务显示的更合理,也方便了工程师去判断,工程师只需要点开目标这一层就能清晰的看到到底做的是哪个项目的工作,提升了工作效率。
