项目描述
位于青岛市高新区的红岛国际会议展览中心,本更大的管理难点是工期异常紧张。项目具体位置在火炬路以南、规划西6号路以西、青威路延长线以东、经三路以北,占地面积约28.6万平方米,建筑面积约48.8万平方米。项目建成后可承办国内外及青岛市大型蓝色经济、财富管理、商贸合作、文化创意、国际轨道交通展等主题会展,可提供会议、展览、体育、休闲等综合服务功能,对青岛建设东北亚知名会展城市和重要的高端会展目的地
项目难点

参建方分散不集中

工程文件繁杂

项目体量巨大

施工技术难点多
解决方案

1、在文档模块中,上传航拍作业图,向甲方汇报,以此作为项目上进度管理。

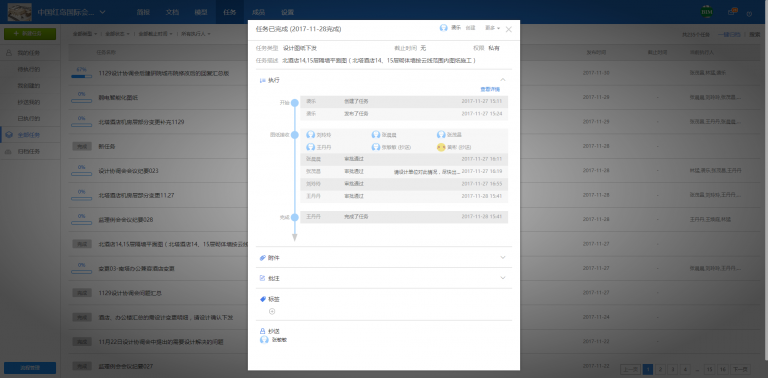

2、在任务模块中进行图纸下发、设计变更、会议纪要等,其中图纸变更分为两种类型:一种是现场问题后,发起任务流程进行协作,另一种是有甲方主动要求的更改,也会第一时间通过协筑的任务模块发起流程。
3、自定义一些指定具体责任人的流程,也方便后期的权责管理。

核心价值
操作留痕
平台使用操作留痕,便于追溯管理,避免权责纠纷
操作留痕
平台使用操作留痕,便于追溯管理,避免权责纠纷
