Bentley SYNCHRO 4D 功能模块说明

产品定位

SYNCHRO 是 Bentley 面向施工交付的软件系列,提供先进的 4D 规划、可视化与生产力跟踪能力,将现场与办公室连接起来,帮助团队更快、更安全、更有把握地交付项目。SYNCHRO 4D 桌面端用于高级 4D 施工建模,配套的 Web 与移动端提供实时项目洞察。

4D 规划与模拟模块

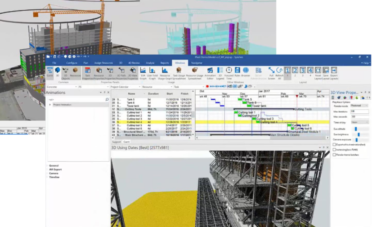

桌面端支持创建基于 4D 模型的进度计划和模拟,将三维模型与时间进度关联,生成带时间维度的施工模拟动画。通过 4D 施工模拟可提前规划、管理风险并避免代价高昂的意外,同时支持在施工前验证计划及早发现问题,减少返工并提升现场安全与质量。

建模与构件管理模块

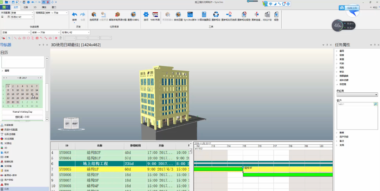

可将设计模型拆分为适合施工组织的可施工构件,并定义工作区域以支持分区规划。支持将来自不同专业的多个模型聚合为联邦模型,实现多专业协同的施工视图,为进度计划提供统一的模型基础。

模型工程量统计模块

支持基于模型的工程量统计(QTO)与成本/工作分解结构(WBS),将模型构件与工程量、成本信息关联,支撑施工预算、招采与进度成本的统一管理,并与施工和现场管理流程集成。

现场进度与生产力跟踪模块

Web 与移动端支持在工作前沿跟踪每日生产率和进度,把实际完成情况与进度计划任务进行对照;生成挣值分析(EVA)关键绩效指标和报告,量化项目健康度;可评估未计划事件对进度和预算的影响,为项目决策提供数据支撑。

现场记录与报告模块

支持在现场捕获评论、照片和施工日志等现场记录,形成项目留痕;可基于累积数据生成日报和周报,串联现场执行与办公室管理,支撑向运维阶段交付准确的项目数字孪生(Construction Digital Twins)。
